Přehled

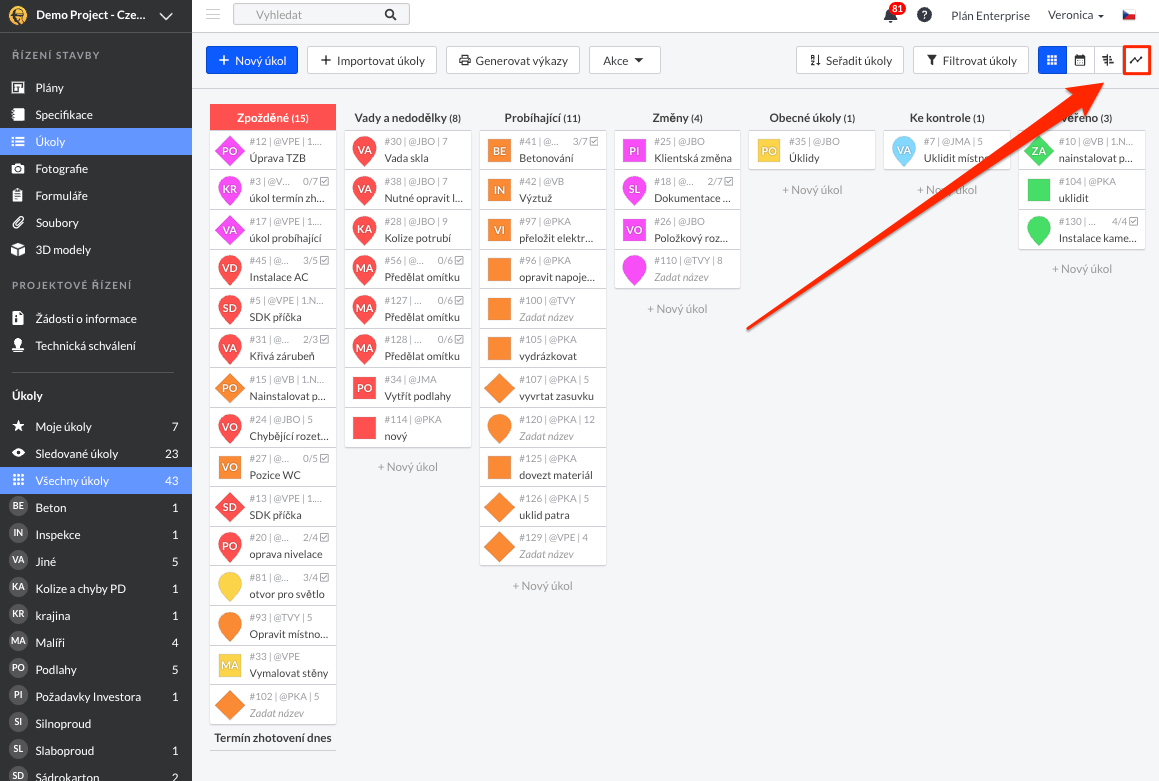

Analýzy svého projektu si můžete zobrazit pomocí zobrazení Analýzy úkolu v záložce Úkoly. Jestliže máte předplatné Pro, Business nebo vlastní, můžete si také výkazy projektu vygenerovat zde (tato funkce není k dispozici na bezplatných účtech). Můžete si prohlédnout rozsah svého projektu i rychlost zahájení/dokončení v projektu. Pro přístup k prohlížení analýz úkolu zvolte možnost „Analýzy“ v zobrazení Kanban:

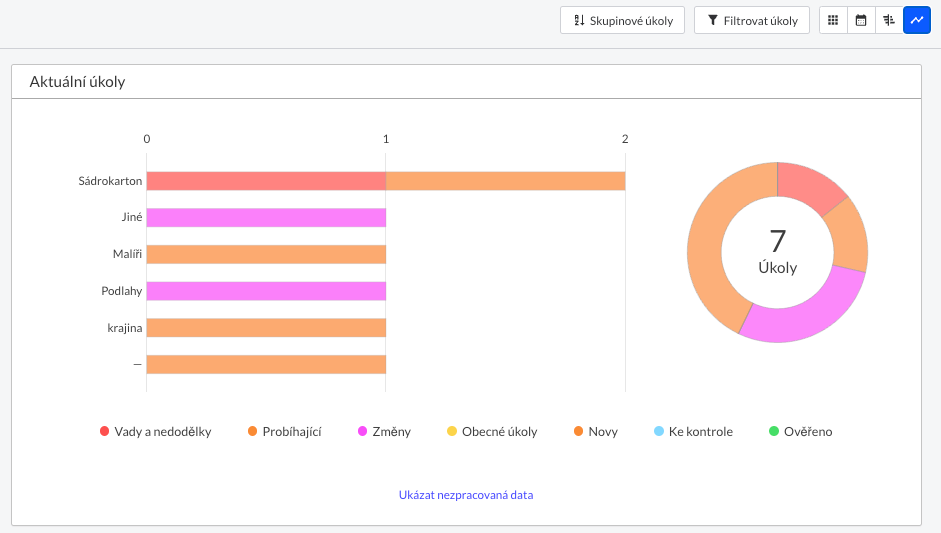

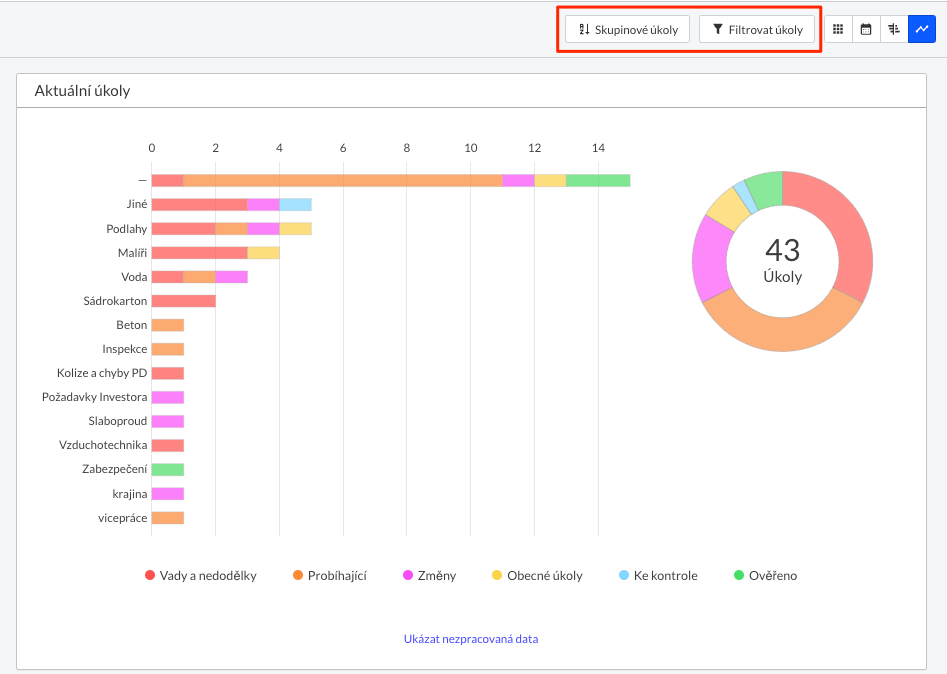

Informace zobrazené ve výkazu si můžete upravit pomocí filtrování a třídění. Také si můžete zobrazit všechny metriky svých úkolů (aktivní úkoly, priority a rychlost dokončení) v šikovných grafech v zobrazení analýz úkolu:
Jestliže váš projekt používá vlastní stavy úkolů, ukáží se v zobrazení analýz úkolu:
Pokud si grafy na této stránce prohlédnete, vyčtete z nich užitečné informace o celkovém počtu vytvořených úkolů (po jejich dokončení a ověření). Tyto nástroje vám umožňují měřit celkový postup a vytvářet statistiky o stupni dokončení vašich úkolů v projektu.
Grafy

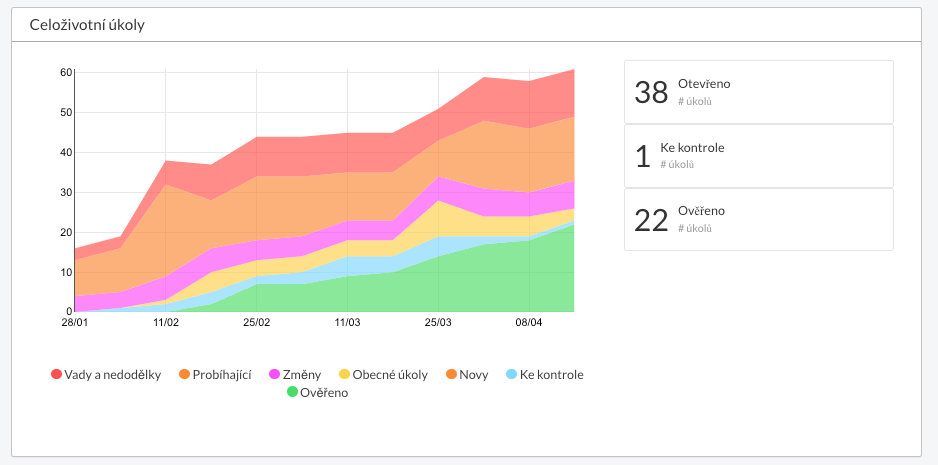

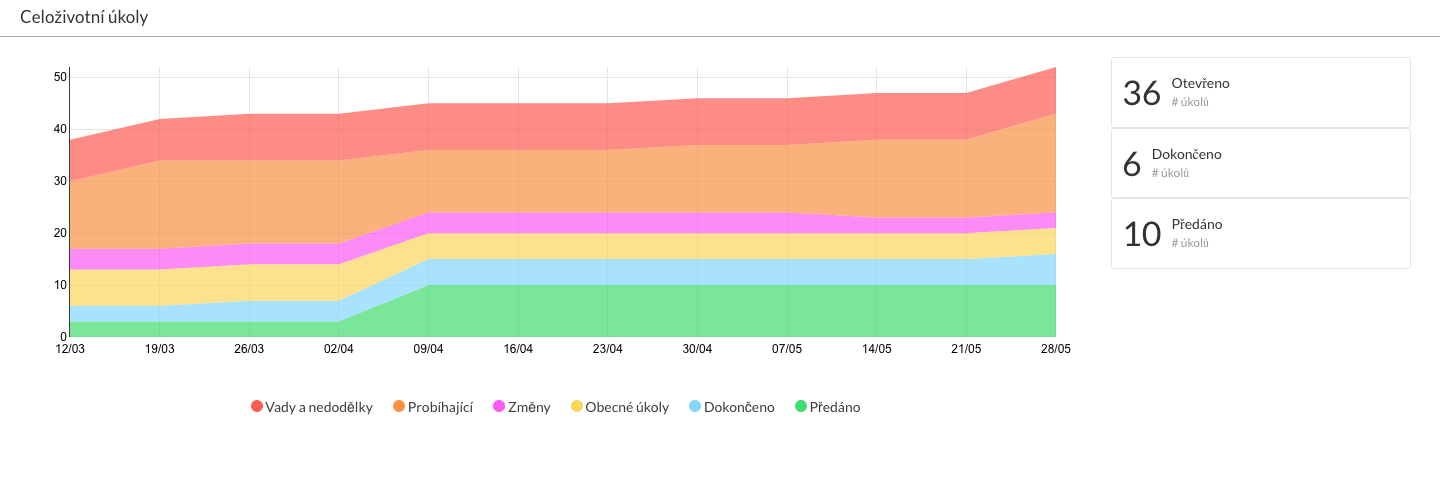

Poznámka: Graf celoživotních úkolů zobrazuje historická data. Aktualizuje se jednou týdně v neděli a ukazuje starší data až 12 týdnů zpět od předchozí neděle.

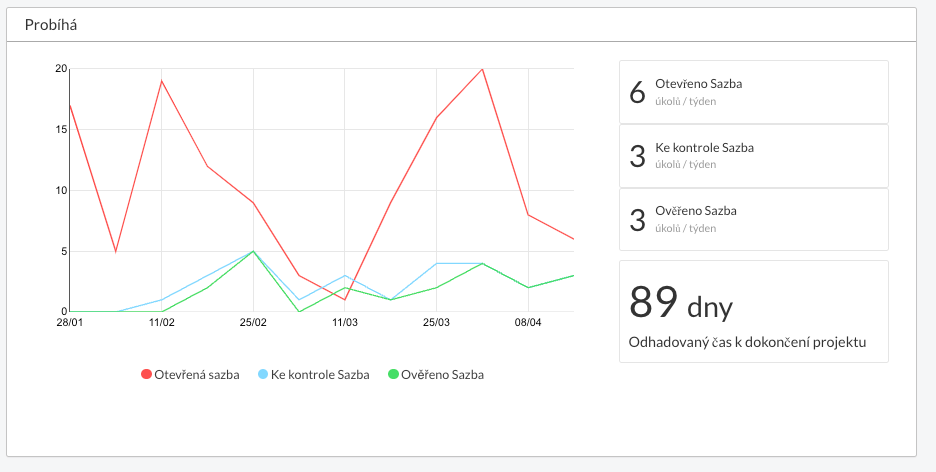

Jak jsou čísla v grafu „Probíhá“ počítána?
- Rychlost zahájení: Počet úkolů vytvořených v daném týdnu.
- Rychlost dokončení: Počet úkolů, které v daném týdnu byly označeny jako „dokončeno“.
- Rychlost ověření: Počet úkolů označených v daném týdnu jako „Ověřeno“.
„Odhadovaný čas dokončení projektu“ je pouze odhad.
Toto číslo se zakládá na počtu dní do označení všech úkolů v projektu jako „Dokončeno“. Vychází z rychlosti zahájení a dokončení.
Příklad:
100 otevřených úkolů
Rychlost zahájení = 10
Rychlost dokončení = 20
Počet otevřených úkolů každý týden klesne o 10
Odhadovaný čas k dokončení projektu = (7 dní) * (100 úkolů) / (20 – 10 úkolů) =70 dní
