Frage
Ich habe einige Aufgaben miteinander in Beziehung gesetzt und bin mir nicht sicher, ob die Reihenfolge stimmt, in der sie aufgelistet werden. Was kann ich tun, um die Reihenfolge zu ändern?

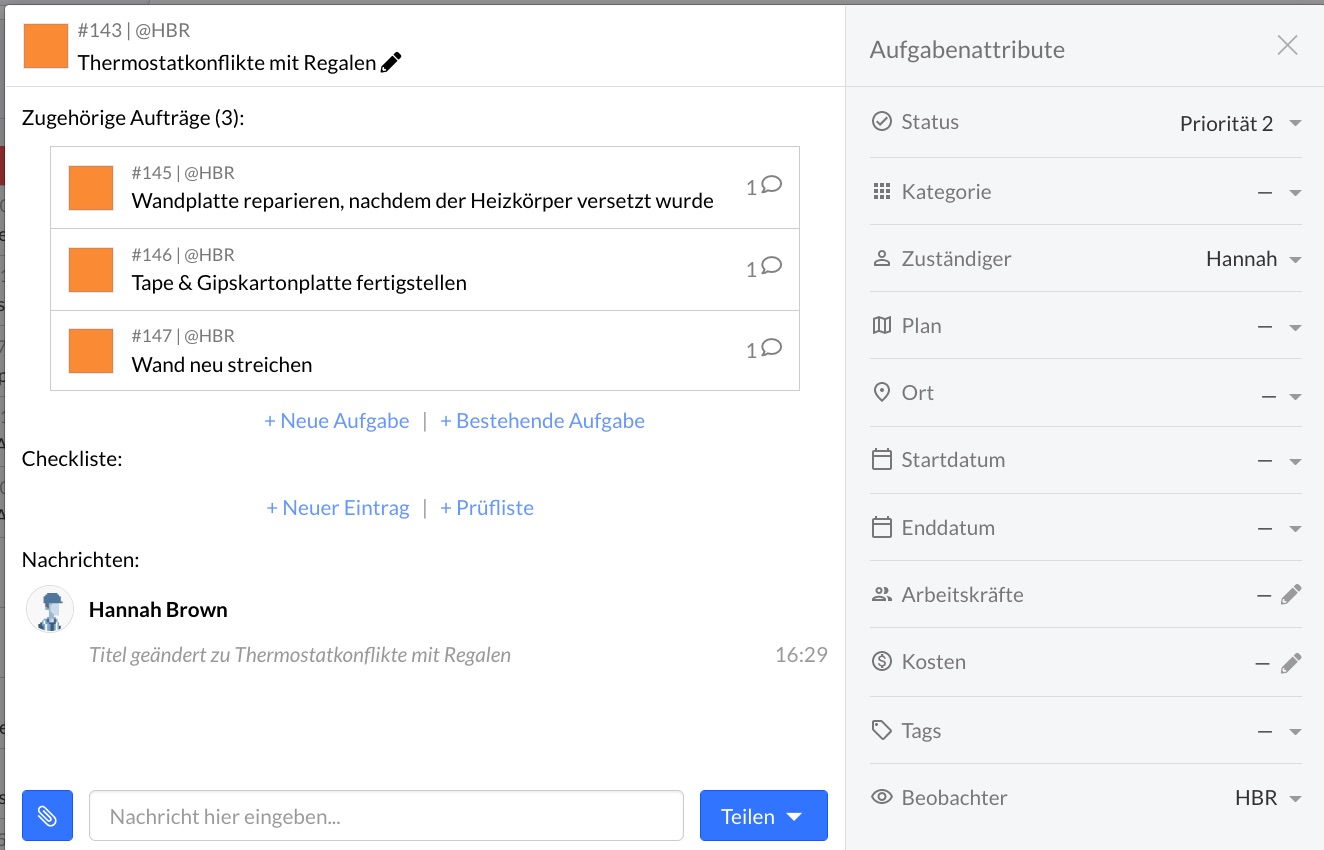

Beispiel: Ich habe eine Aufgabe, mit der drei andere Aufgaben verknüpft sind, und ich möchte diese verknüpften Aufgaben so organisieren, dass die Aufgabe, die zuerst erledigt werden muss, an erster Stelle der Liste der verknüpften Aufgaben steht. Die Hauptaufgabe ist 'T-Stat Konflikte mit Regalen'. Die erste damit zusammenhängende Aufgabe, die erledigt werden muss, sollte "Wand neu streichen" sein, gefolgt von "Tape & Gipskartonplatte fertigstellen" und schließlich "Wandplatte reparieren, nachdem der Heizkörper versetzt wurde", aber sie stehen derzeit in umgekehrter Reihenfolge:
Antwort
Verwandte Aufgaben sind nach drei Attributen geordnet:
1. Status:
- P1s
- dann P2s
- dann P3s
- dann "Abgeschlossen"
- und unten verifiziert
Wenn das Projekt Benutzerdefinierte Aufgabenstatus verwendet, werden die Vorgänge auch nach dem Status "Typ" organisiert:
- Offen
- Verfolgt
- Verifiziert
Projektadministratoren können den Statustyp auf der Registerkarte "Einstellungen" oder in der Kanban-Ansicht anpassen.
2. Verwandte Aufgaben innerhalb desselben Status werden dann nach Kategorie sortiert:
- Die Kategorien sind in alphabetischer Reihenfolge aufgelistet, d.h. die Kategorien, die mit A beginnen, stehen ganz oben und die mit Z ganz unten.
3. Zusammengehörige Aufgaben mit demselben Status und derselben Kategorie werden dann nach Aufgabennummer sortiert:
- Jeder Aufgabe wird bei ihrer Erstellung eine fortlaufende Nummer zugewiesen, so dass die Nummer 1 die erste Aufgabe ist, die Sie in einem bestimmten Projekt erstellen, und so weiter.
- Die kleinste Aufgabennummer (also diejenige, die zuerst erstellt wurde) steht oben, die größte (die zuletzt erstellte) unten.
Beispiel:

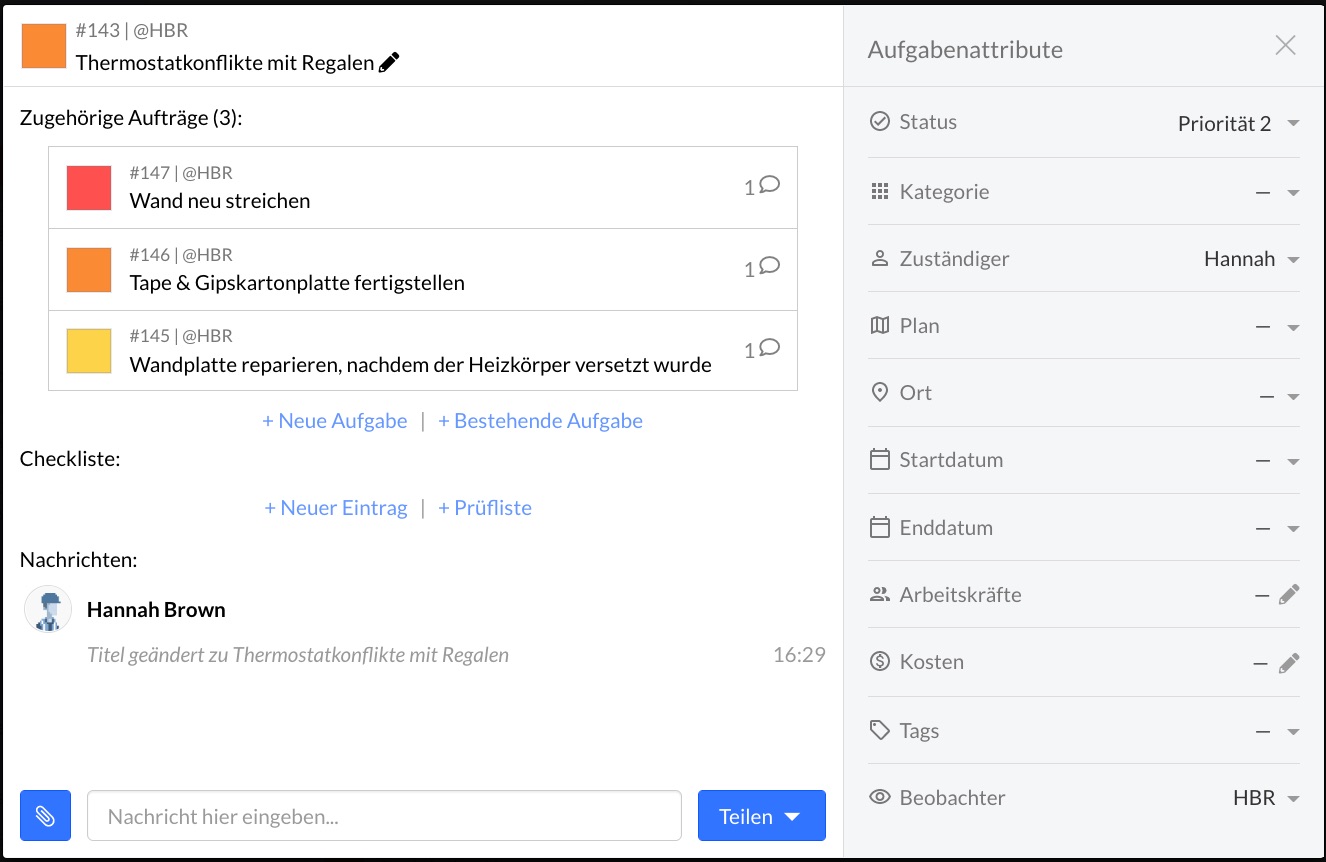

Ich habe "Wand neu streichen" von einem P2 zu einem P1 gemacht (und die anderen beiden sind immer noch P2), so dass es jetzt ganz oben auf der Liste der zugehörigen Aufgaben steht.
Hinweis: Wir verfügen derzeit nicht über automatische Aufgabenabhängigkeiten (bei denen die Aktualisierung des Start- und Enddatums einer Aufgabe automatisch auch das Start- und Enddatum einer verwandten Aufgabe aktualisiert, die von ihr abhängig ist), daher senden Sie bitte eine E-Mail an support@fieldwire.com, wenn Sie diese beliebte Funktion unterstützen möchten. Je mehr Anfragen wir erhalten, desto eher werden wir es in unsere Roadmap aufnehmen.
Verwaltung
Verwenden Sie die oben dargelegte Logik, um Ihre zugehörigen Aufgaben neu zu ordnen, wann immer dies erforderlich ist. Alle Aufgaben, die in der Liste weiter oben stehen sollen (z. B. Aufgaben, die zuerst erledigt werden sollen), erhalten einen höheren Status als die anderen zugehörigen Aufgaben.
Bei zusammenhängenden Aufgaben mit demselben Status aktualisieren Sie die Aufgaben, die am höchsten aufgelistet werden sollen, in Kategorien, die im Alphabet weiter oben stehen (Sie können den Kategorienamen jederzeit ändern, um das System zu überlisten, z. B. "A - Beton" und "Z - Fertigstellung").
Bei zusammenhängenden Aufgaben mit demselben Status und derselben Kategorie erstellen Sie zuerst die Aufgaben, die Sie erledigen wollen, bevor Sie die Aufgaben erstellen, die Sie als nächstes/letztes erledigen wollen. Denken Sie daran, dass die Aufgabennummer einfach von der Reihenfolge abhängt, in der die Aufgaben erstellt werden.
Wenn eine Aufgabe als verwandte Aufgabe mit mehreren anderen Aufgaben verknüpft ist und Sie eine Änderung vornehmen, um sie in der Liste der verwandten Aufgaben in einer Aufgabe neu anzuordnen, denken Sie daran, dass sich dies auch auf die Anordnung in der Liste der verwandten Aufgaben in den anderen Aufgaben auswirken kann, mit denen sie verknüpft ist.
