Overview
Byggteam, särskilt underleverantörer, planerar ofta sitt arbete utifrån tillgänglig arbetskraft. Att inkludera arbetskraft i Gantt-diagrammet hjälper byggteamen att fördela det arbete som ska utföras på byggarbetsplatsen. Den här artikeln ger en översikt över funktionen och ger exempel på hur den kan användas på ett effektivt sätt.
Innehållsförteckning
Förflytta sig i Gantt-diagrammet
Använda arbetskraft i Gantt
Du kan lägga till arbetskraft till Fieldwire-uppgifter för att få en bild av den förväntade och faktiska varaktigheten för en uppgift.
Det ger mer detaljinriktad information förutom start- och slutdatum.
Beräkna arbetskraft
Arbetskraft beräknas antingen som arbetstimmar, arbetsdagar eller arbetsmånader. Du kan när som helst justera dessa under fliken "Projektinställningar".
En arbetstimma | är lika med | 1 timme |
En arbetsdag | är lika med | 8 timmar |
En arbetsmånad | är lika med | 30 dagar |
Detta påverkar också hur innehållet visas och beräknas. Arbetsfria dagar kan anges på fliken "Inställningar".
Förflytta sig i Gantt-diagrammet

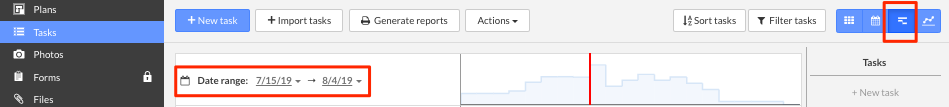

Du kan öppna Gantt-diagrammet på fliken "Uppgifter" – välj "Gantt"-vyn i det övre högra hörnet.
Det ordinarie datumintervallet är föregående, nuvarande och nästa vecka, men du kan justera det om du vill visa andra veckor.
Den röda, lodräta linjen anger dagens datum.
När du håller muspekaren över en uppgift på en dag ser du en blå lodrät linje. I popup-fönstret direkt ovanför aktivitetsfältet visas start- och slutdatum.

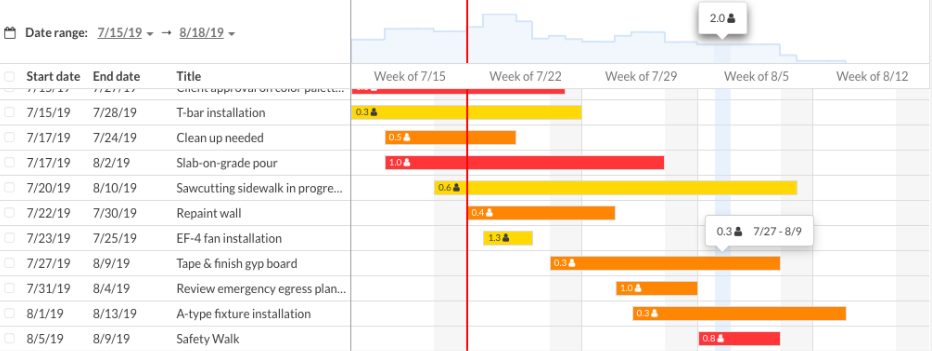

I exemplet ovan krävs det 30 arbetstimmar för uppgiften "Tejpa och avsluta gipsskiva".
30 arbetstimmar/8 arbetstimmar = 3,75 arbetsdagar.
Uppdraget pågår från 27/7– 9/8, dvs. 12 dagar. 3,75 arbetsdagar/12 dagar = 0,3 arbetsdagar varje dag.
I det övre diagrammet ser du den totala arbetskraften för alla uppgifter den dagen.
Totalt = 0,6 + 0,3 + 0,3 + 0,8 = 2,0 totala arbetsdagar.
Det innebär att jag behöver minst två arbetare på byggarbetsplatsen för att slutföra uppgifterna.
Obs! Eventuella arbetsfria dagar, som anges på fliken "Inställningar", utesluts från arbetskraftsberäkningarna.
Ladda ner Gantt-diagramvyn
Som projektledare är det viktigt att ta fram en förhandsöversikt av ditt schema som du kan distribuera till andra. Som arbetsledare måste du hålla dina medarbetare informerade om kommande arbetsuppgifter. Därför kan du exportera Gantt-diagramvyn som en PDF.
PDF-filen kan markeras via ditt PDF-visningsprogram eller genom att ladda upp filen till fliken Filer. Dessutom kan du dela den här filen med personer som inte är Fieldwire-användare.

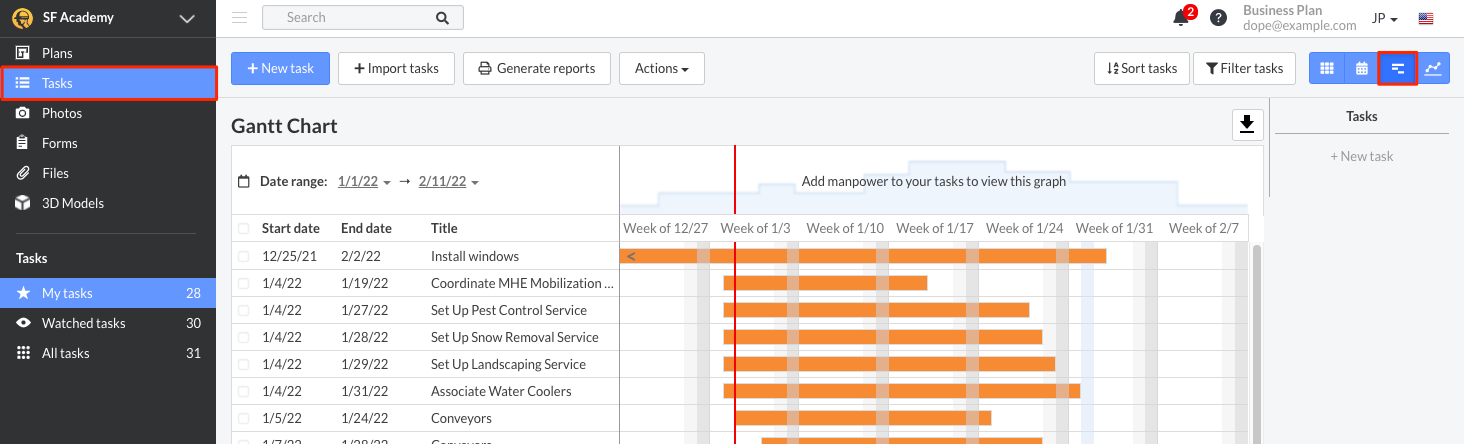

Navigera till Gantt-diagramvyn:

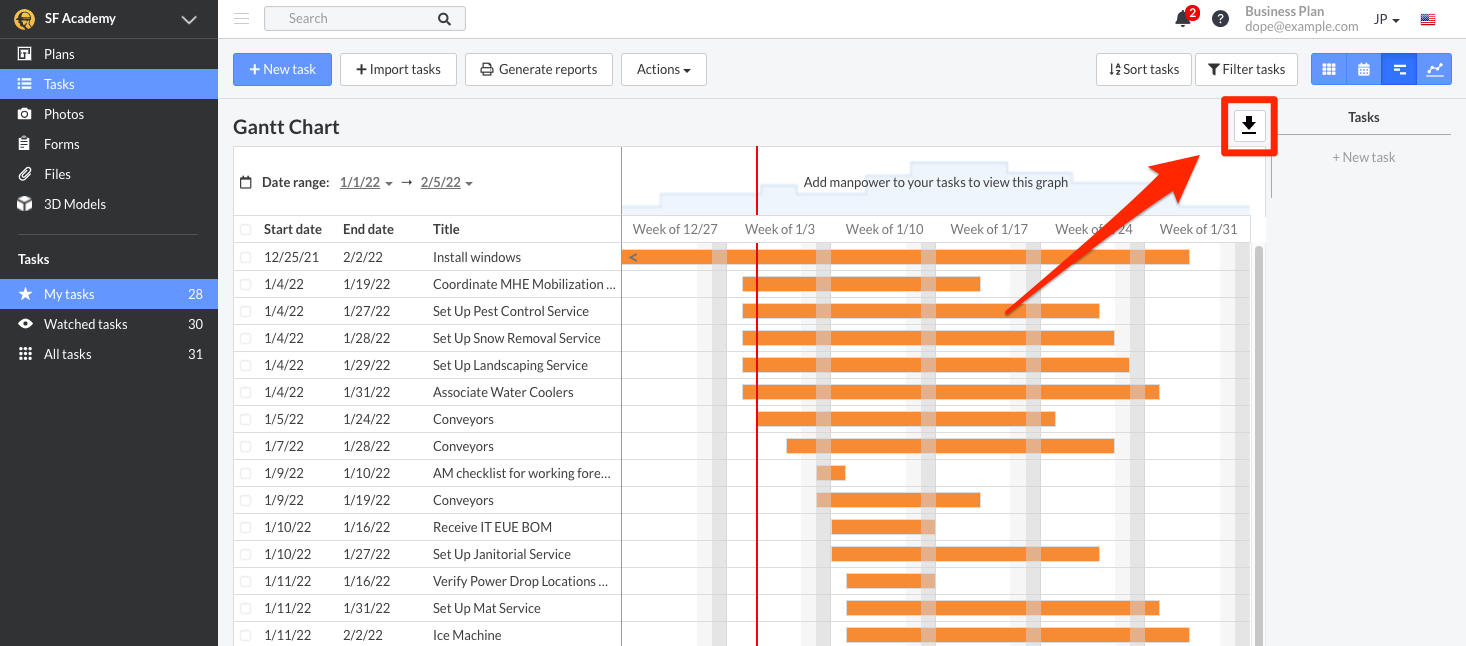

Klicka på nedladdningsikonen:
