Přehled
Týmy na stavbě, zejména subdodavatelé, často práci plánují podle dostupné pracovní síly. Když do Ganttova diagramu zahrnete lidské zdroje, usnadníte stavitelským týmům plánování práce, která se na stavbě má dokončit. Tento článek vám poskytne základní informace o této funkci a na příkladech vám ukáže, jak ji efektivně používat.
Obsah
Jak používat pracovní sílu v Ganttově diagramu
Jak si stáhnout zobrazení Ganttova diagramu?
Jak používat pracovní sílu v Ganttově diagramu

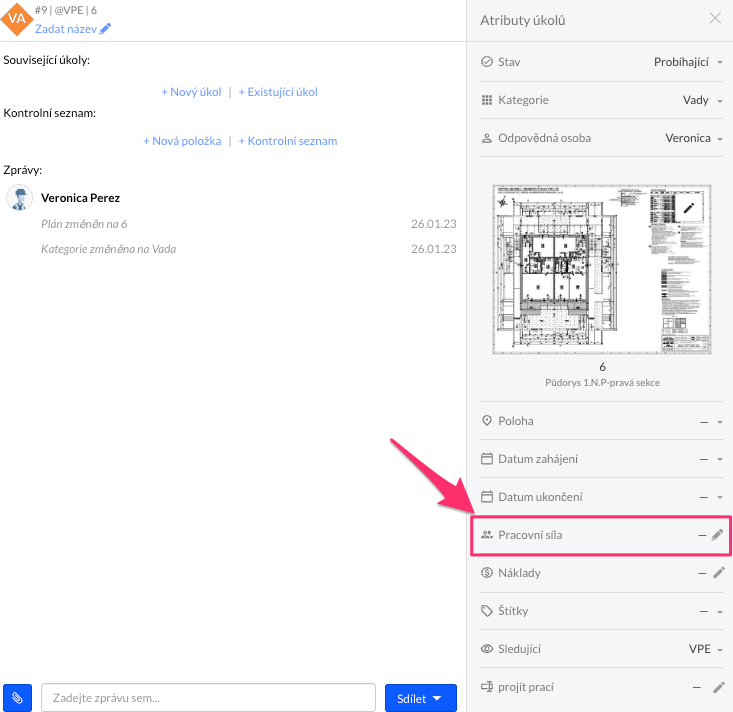

Pracovní sílu můžete přidat do úkolů Fieldwire, abyste zaznamenali očekávané i aktuální trvání úkolu.
Díky tomu získáte kromě data zahájení a ukončení i podrobnější informace.
Jak se pracovní síla počítá
Pracovní síla se počítá podle člověkohodin, člověkodní a člověkoměsíců. Jednotku můžete kdykoli změnit v záložce „Nastavení projektu“.
Jedna člověkohodina | se rovná | 1 hodině |
Jeden člověkoden | se rovná | 8 hodinám |
Jeden člověkoměsíc | se rovná | 30 dnům |
Určení toho, kolik lidských zdrojů je na úkoly potřeba, závisí na velikosti projektu. Ta má také vliv na to, jak se obsah zobrazuje a vypočítává. Nepracovní dny můžete určit v záložce „Nastavení“.
Orientace v Ganttově diagramu

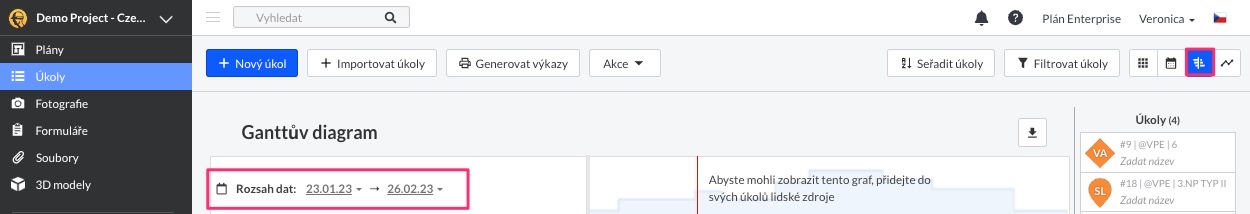

Do Ganttova diagramu se dostanete ze záložky „Úkoly“. Stačí v pravém horním rohu vybrat možnost „Gantt“.
Výchozí rozsah dat je minulý, současný a budoucí týden, ale zobrazení si můžete upravit a prohlédnout si i další týdny.
Červená vertikální linie značí dnešní datum.
Když ukážete na úkol ve dni, zobrazí se vám modrá vertikální linie. Vyskakovací bublina přímo nad úkoly ukazuje datum zahájení a ukončení.

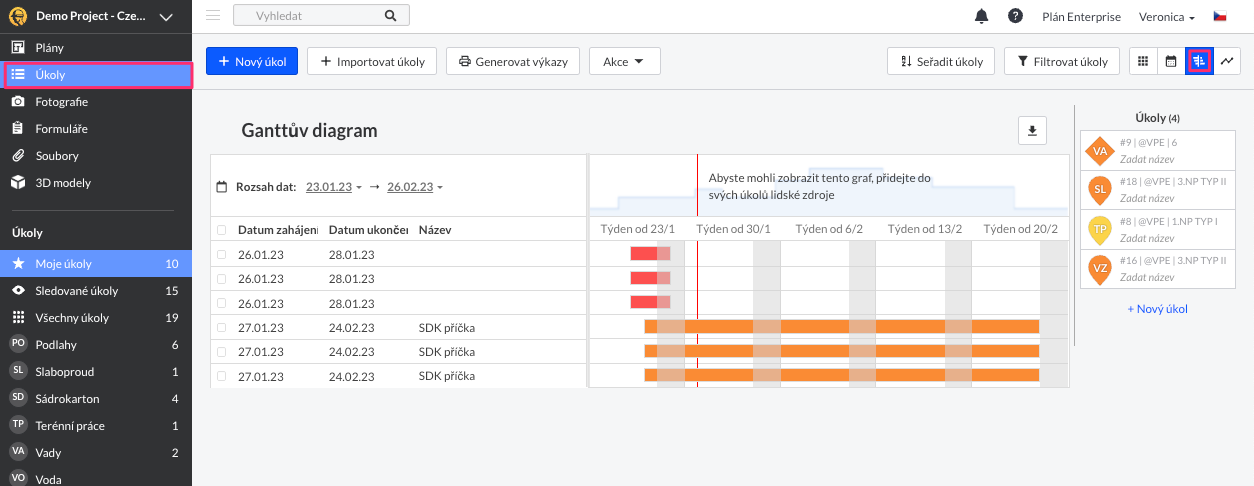

Na příkladu výše úkol „Tape & finish gyp board“ (Nalepit pásku a dokončit sádrokarton) vyžaduje 30 člověkohodin.
30 člověkohodin / 8 člověkohodin = 3,75 člověkodní.
Úkol trvá od 27. 7. do 9. 8., tedy 12 dní. 3,75 člověkodní / 12 dní = 0,3 člověkodní každý den.
Na horním grafu uvidíte celkové lidské zdroje potřebné daný den na úkoly.
Součet = 0,6 + 0,3 + 0,3 + 0,8 = celkem 2,0 člověkodní.
To znamená, že na stavbě potřebuji minimálně dva pracovníky na dokončení úkolů.
Poznámka: Nepracovní dny určené v záložce „Nastavení“ budou z výpočtů lidských zdrojů vyjmuty.
Jak si stáhnout zobrazení Ganttova diagramu?
Pro projektové manažery je nezbytné plánovat práce dopředu, aby je mohli zadávat ostatním. Pro stavbyvedoucí je důležité informovat svůj tým o nadcházejících termínech dokončení úkolů. Proto si můžete vyexportovat zobrazení Ganttova diagramu ve formátu PDF.
Soubor PDF si můžete otevřít pomocí softwaru pro prohlížení souborů PDF nebo ho můžete nahrát do záložky „Soubory“. Navíc tento soubor můžete sdílet s lidmi, kteří Fieldwire nepoužívají.
Přejděte na zobrazení Ganttova diagramu:

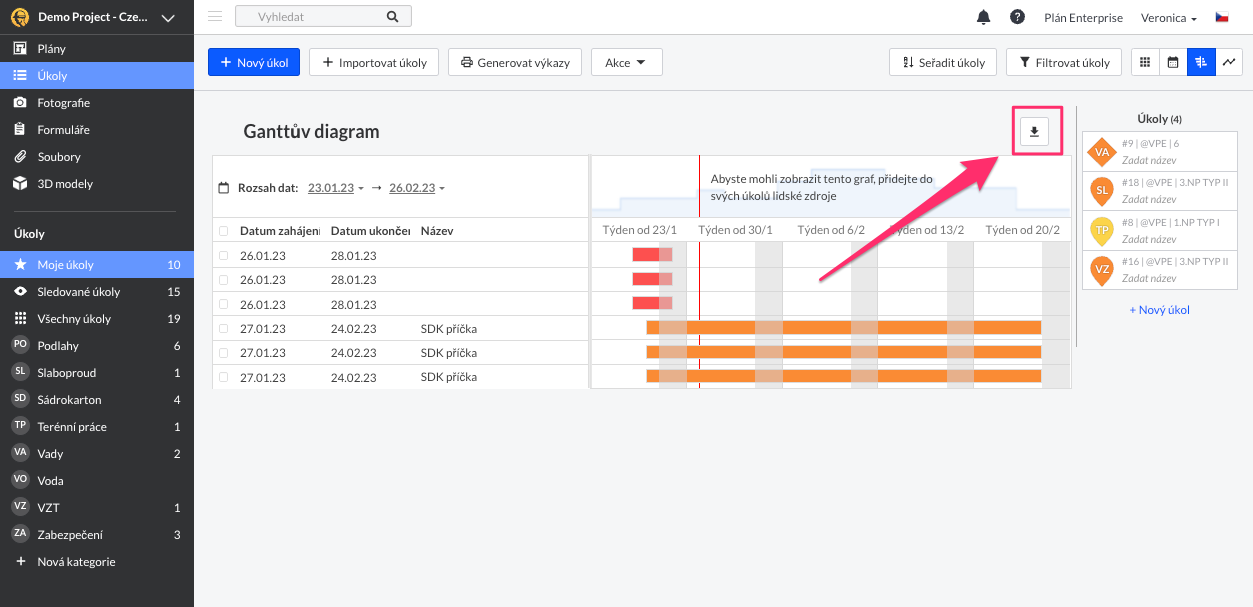

Klikněte na ikonu stažení:
Další informace
Oba tyto články vám poskytnou více informací o tom, jak efektivně naplánovat úkoly ve Fieldwire a jak používat zobrazení Ganttova diagramu.
