Panoramica e introduzione
Le squadre di costruzione, in particolare quelle dei subappaltatori, pianificano spesso il lavoro sulla base della manodopera disponibile. Inserire la manodopera nel diagramma di Gantt aiuta le squadre a sequenziare correttamente il lavoro in cantiere. Questo articolo offre una panoramica di questa funzione assieme a qualche esempio per poterla utilizzare in modo efficace.
Sommario
Come usare la manodopera nel diagramma di Gantt
Navigazione nel diagramma di Gantt
Come scaricare il diagramma di Gantt?
Come usare la manodopera nel diagramma di Gantt

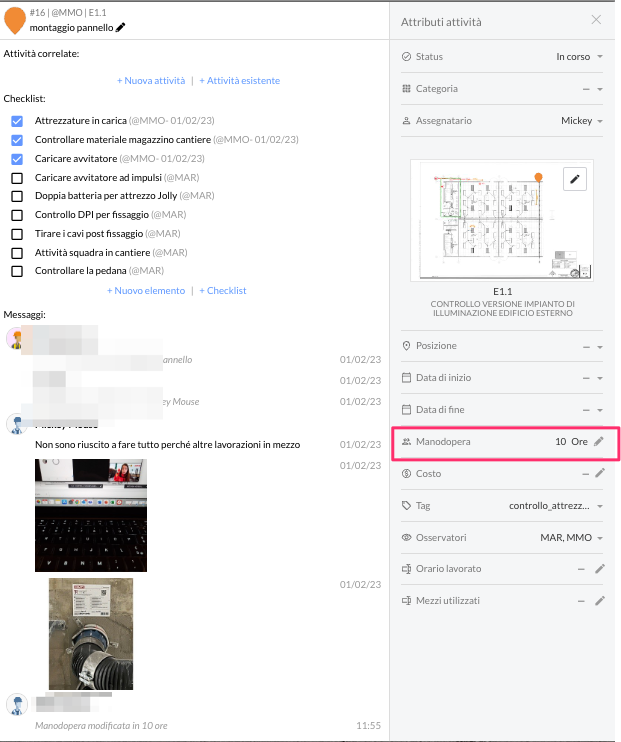

Puoi aggiungere la manodopera alle attività Fieldwire per tenere traccia della durata stimata e di quella effettiva.
In questo modo è possibile ottenere informazioni più dettagliate sul proprio lavoro che vanno oltre le semplici date di inizio e fine.
Come calcolare la manodopera
La manodopera può essere calcolata nei seguenti modi: ore lavorative, giorni lavorativi, mesi lavorativi. Puoi regolare ciascuno di questi parametri in qualsiasi momento dalla scheda "Impostazioni progetto".
Un’ora lavorativa | equivale a | 1 ora |
Un giorno lavorativo | equivale a | 8 ore |
Un mese lavorativo | equivale a | 30 giorni |
La determinazione della manodopera per le attività dipende dalle dimensioni del progetto. Questo, a sua volta, influisce sul modo in cui sono visualizzati e calcolati i contenuti. I giorni non lavorativi possono essere rinominati nella scheda "Impostazioni".
Navigazione nel diagramma di Gantt

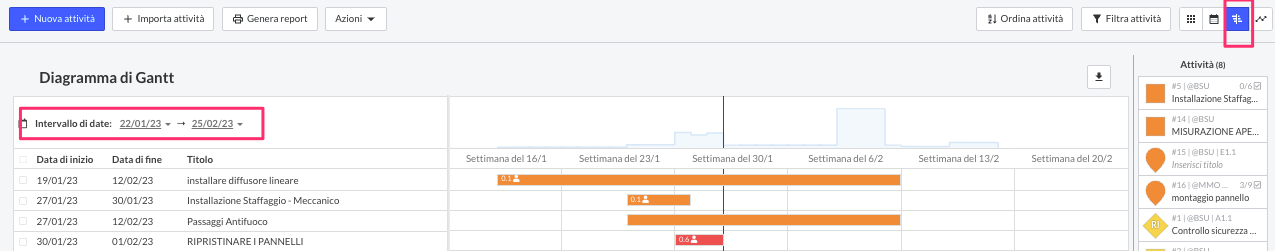

Ora è possibile accedere al diagramma di Gantt dalla scheda "Attività", selezionando l’icona Gantt nell’angolo in alto a destra.
L’intervallo di date predefinito sarà composto dalla settimana corrente, da quella precedente e da quella successiva, ma è possibile scegliere di visualizzare altre settimane.
La linea rossa verticale indica la data odierna.

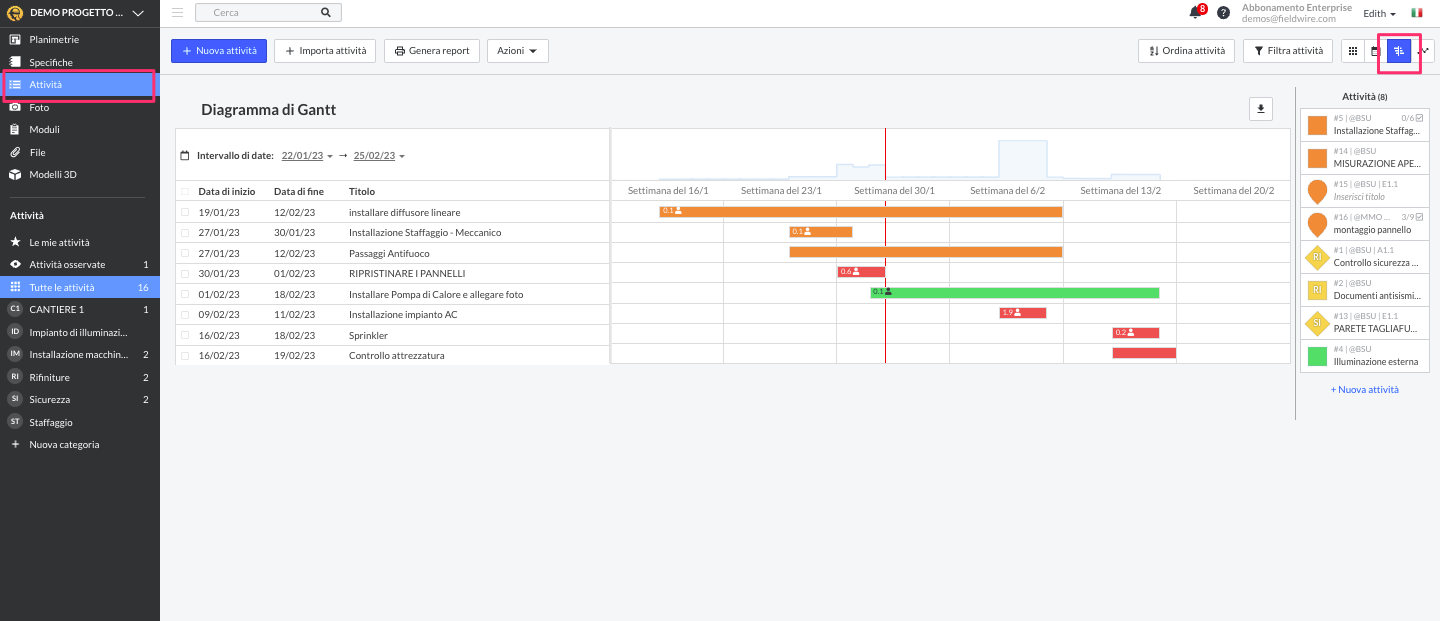

Quando passi con il cursore su un’attività di un giorno specifico, viene visualizzata una linea verticale blu. Sopra la barra si apre una finestra che mostra le date di inizio e fine dell’attività.
Nell’esempio qui sopra, l’attività "Tape & finish gyp board" ("incollare e completare il cartongesso") è quantificata in 30 ore lavorative.
30 ore lavorative in totale / 8 ore lavorative al giorno = 3,75 giorni lavorativi.
L’attività è programmata dal 27 luglio al 9 agosto, cioè 12 giorni. 3,75 giorni lavorativi / 12 giorni = 0,3 giorni lavorativi al giorno.
Nel grafico qui sopra, viene visualizzata la manodopera complessiva per tutte le attività di quella specifica giornata.
Il totale = 0,6 + 0,3 + 0,3 + 0,8 = 2,0 giorni lavorativi complessivi.
Questo significa che per completare le attività della giornata sono necessarie almeno due persone.
Nota: gli eventuali giorni non lavorativi, indicati nella scheda "Impostazioni", saranno esclusi dal calcolo della manodopera.
Come scaricare il diagramma di Gantt?
Per i project manager, è fondamentale avere chiara la programmazione per poter distribuire il lavoro. Per i capisquadra, è necessario poter tenere informate le squadre sulle attività da completare. Per questo hai la possibilità di esportare il diagramma di Gantt in formato PDF.
Il PDF può essere annotato usando gli strumento di annotazione del visualizzatore utilizzato o caricando il file nella scheda "File". Il file può essere inoltre condiviso con qualsiasi utente esterno a Fieldwire.
Come passare alla vista del diagramma di Gantt:
Clicca sull’icona di download:
Maggiori informazioni
Questi due articoli offrono ulteriori informazioni sul diagramma di Gantt e su come utilizzare Fieldwire per la pianificazione delle attività.
